見積書の「一式」の内訳を出してくれない!一級建築士が教える対処法

  • URLをコピーしました!

リフォーム業者から見積書を受け取ったものの、「工事一式 100万円」としか書かれていない。

内訳をお願いしたら「うちは一式見積もりなので、細かい内訳は出せません」と言われた。

このような状況で、契約してよいのか迷っていませんか?

結論から言えば、工事内容が確認できないまま契約することはおすすめしません。

ただし、見積書に「一式」と書いてあるだけで、その業者が悪質だと判断するのも適切ではありません。

重要なのは、一式の金額に何が含まれていて、何が含まれていないのかを確認できることです。

私は一級建築士・宅建士として20年以上不動産実務に携わり、発注者側の立場で建築工事の見積内容や設計変更、工事費の確認に関わってきました。

この記事では、内訳を出してくれない業者への具体的な対処法から、内訳の依頼メール、断られた場合の判断基準まで解説します。

目次

見積書の「一式」の内訳を出してくれないときは、まずこの3つを確認

最初に取るべき行動は、次の3つです。

  1. 「一式」に含まれる工事内容を確認する
  2. 金額の内訳、または工事範囲が分かる資料を依頼する
  3. 説明が得られなければ、契約を保留して他社と比較する

例えば「トイレリフォーム工事一式 35万円」と記載されていても、便器の交換だけなのか、床の張り替えや既存設備の処分まで含まれるのかは分かりません。

業者によっては、見積書とは別に仕様書や工事範囲を示した資料を用意している場合があります。

そのため、最初から細かい単価の開示だけを要求するのではなく、工事の中身を明確にしてほしいと依頼することが重要です。

そのまま使える内訳依頼メール

以下の文章は、リフォーム業者にそのまま送れる例文です。

件名:お見積書の工事内訳についての確認

お世話になっております。

お見積書をお送りいただき、ありがとうございます。

内容を確認したところ、「〇〇工事一式」と記載されている項目について、具体的な施工範囲を確認したいと考えております。

お手数ですが、以下の点について教えていただけますでしょうか。

・一式に含まれる具体的な工事内容

・使用する材料・設備のメーカーや品番

・数量、施工面積、金額の内訳

・撤去費用や廃材処分費の取り扱い

・別途費用となる工事の有無

・追加費用が発生する可能性のある条件

詳細な内訳書が難しい場合は、工事範囲が分かる仕様書などでも構いません。

契約前に工事内容を正確に理解したいと考えておりますので、ご確認のほどよろしくお願いいたします。

ポイントは、相手を責める文章にしないことです。

目的は値引き交渉ではなく、契約する工事内容を理解することだと伝えましょう。

「内訳は出せません」と断られた場合の対処法

内訳の提出を依頼しても断られる場合があります。

そのときは、すぐに悪質業者と決めつけるのではなく、何を断られているのかを区別してください。

ケース①:材料や作業の単価は出せないが、工事内容は説明できる

例えば、単価の詳細については社内の積算方法に関わるため説明が難しいものの、以下の内容は書面で確認できるケースです。

  • 工事対象の部屋・場所
  • 施工する数量・面積
  • 使用する製品・材料
  • 撤去・処分の範囲
  • 別途工事の条件

こうした場合は、見積金額と工事範囲の対応関係を確認し、必要に応じて詳細な内訳の交付を改めて求めます。

なお、建設業法では、注文者から請求があった場合の材料費等を記載した見積書の交付に関する規定があります。単価を出せないという説明だけで、法令上の対応が不要になるわけではありません。

ケース②:工事内容そのものが分からない

こちらは注意が必要です。

例えば、次のような回答しか得られない場合です。

「全部込みなので大丈夫です」

「追加費用は工事を始めてからでないと分かりません」

「詳しい仕様は契約してから決めます」

既存住宅の改修では、解体後に初めて判明する不具合もあります。そのため、すべての追加費用を契約前に確定することは難しい場合があります。

しかし、だからといって、当初予定している工事範囲まで曖昧でよいわけではありません。

少なくとも、現時点で確定している工事、未確定の工事、追加費用が発生する条件は区別してもらいましょう。

ケース③:説明も書面も出してくれない

繰り返し説明を求めても工事範囲が明らかにならない場合は、契約を保留する判断が必要です。

他社から同じ条件で見積もりを取得し、工事内容と金額を比較しましょう。

その業者と契約しなければならない特別な事情がなければ、説明に応じてくれる別の会社を検討する方法もあります。

見積書の「一式」とは?一式表記だけで違法になるのか

「一式」とは、複数の材料や作業をまとめて数量1として表す記載方法です。

例えば、次のような見積書です。

工事項目数量金額
トイレ改修工事1式350,000円
内装補修工事1式180,000円
仮設・養生費1式50,000円
合計580,000円

※金額は説明用の架空例です。

一式表記は建築工事の見積書で使用されることがあります。

一式という表記自体が、直ちに違法というわけではありません。

ただし、2025年12月12日に全面施行された改正建設業法では、材料費や労務費などの内訳を記載した見積書についてルールが整備されました。

建設業法第20条では、建設業者が材料費等の内訳や工程ごとの作業日数を記載した見積書を作成する努力義務などが定められています。

また、注文者から請求があった場合には、契約成立までに所定の見積書を交付する規定があります。

一方、国土交通省のFAQでは、労務費等の内訳明示についての努力義務と、直ちに義務化されることとの違いも説明されています。

つまり、個々の見積書が法令に適合しているかは、取引や書面の内容などを確認して判断する必要があります。

一般の住宅リフォームについて、公共工事の入札内訳書のルールをそのまま当てはめることもできません。

参考:国土交通省「第三次・担い手3法 よくある質問」

リフォーム見積もりで「一式」の内訳を確認したい7つの項目

見積書の内訳を確認するときは、工事の種類に応じて次の項目をチェックします。

確認項目業者への質問例
① 工事範囲どこからどこまで施工しますか?
② 数量・面積何㎡、何m、何台の工事ですか?
③ 材料・仕様メーカーや品番は指定されていますか?
④ 撤去・処分古い設備の撤去と処分は含まれますか?
⑤ 下地・復旧壁や床の補修まで含まれますか?
⑥ 別途工事見積金額に含まれないものは何ですか?
⑦ 追加費用どのような場合に追加費用が発生しますか?

すべての工事に7項目が当てはまるわけではありません。

特に重要なのは、工事を終えたときに、どのような状態になるのかを説明してもらうことです。

例えばトイレ交換で、設備本体の取り付けは含まれていても、床材の張り替えは別途という場合があります。

発注者と施工会社で完成時の認識が違えば、追加費用や工事範囲をめぐるトラブルにつながるおそれがあります。

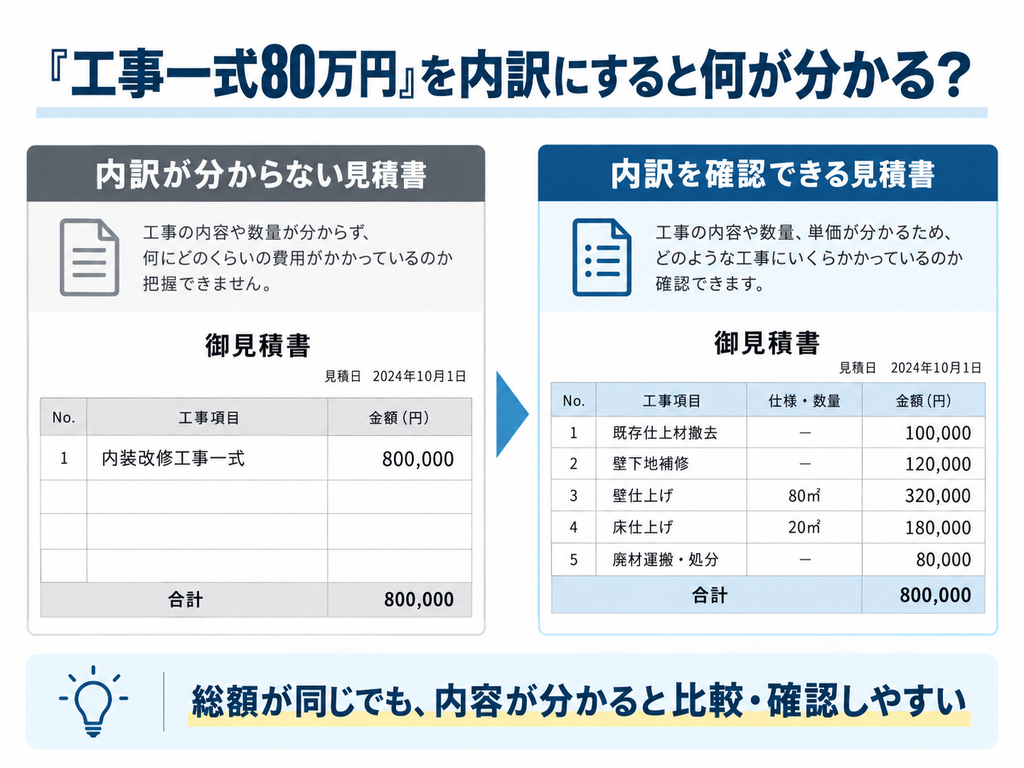

【比較事例】「工事一式80万円」を内訳にすると何が分かる?

次の2つの見積書を比較してみましょう。

※いずれも説明用の架空例であり、実際の工事価格や相場ではありません。

内訳が分からない見積書

工事項目金額
内装改修工事一式800,000円

この状態では、床・壁のどの部分を施工するのか、既存仕上げの撤去を含むのか分かりません。

内訳を確認できる見積書

工事項目数量金額
既存仕上材撤去1式100,000円
壁下地補修1式120,000円
壁仕上げ80㎡320,000円
床仕上げ20㎡180,000円
廃材運搬・処分1式80,000円
合計800,000円

総額は同じ80万円です。

しかし、後者であれば「壁仕上げ80㎡はどこから算出した数量なのか」「床仕上げにはどの材料を使うのか」といった具体的な質問ができます。

もちろん、この表も完全な見積書ではありません。

材料の品番、施工範囲、工法、単価などをさらに確認する必要があります。

内訳を細かくしても、内容そのものが間違っていれば意味はありません。

見積書は細かければよいのではなく、実際の工事と対応していることが重要です。

見積書の内訳がないまま契約すると起こりやすい3つのトラブル

① 別途工事が後から発覚する

見積金額にすべての工事が含まれていると思っていたのに、着工後に「その工事は別料金です」と言われるケースです。

例えば、設備の交換費用には既存設備の処分費が含まれていない場合があります。

契約前に、何が含まれていて、何が別途なのかを確認することが大切です。

② 施工する仕様が想定と違う

同じ「床張り替え工事」でも、材料や施工方法によって内容は異なります。

発注者が想定していた材料と、業者が見積もった材料が違えば、完成後の不満につながる可能性があります。

メーカー名・品番・色柄・仕上げ方法などを、必要な範囲で書面に残しましょう。

③ 追加工事の金額で揉める

既存住宅の改修では、壁や床を解体した後に下地の劣化が見つかることがあります。

こうした追加工事そのものが不当とは限りません。

問題なのは、説明や合意のないまま工事が進むことです。

私は発注者側PMの立場で工事費を確認する際、金額だけでなく、変更時の手順も重視しています。

追加工事が必要になった場合は、原則として次の順番で確認できるようにしておきましょう。

  1. 不具合や追加工事の必要性を説明してもらう
  2. 追加する工事の範囲を確認する
  3. 金額と工期への影響を提示してもらう
  4. 発注者が内容を承認する
  5. 合意内容を書面やメールで残す

緊急の安全確保など、通常の手順とは異なる対応が必要な場合もあるため、その取り扱いも事前に確認しておくと安心です。

内訳を出さない業者と契約してよい?判断チェックリスト

次の項目を確認してください。

  • 一式に含まれる工事内容を説明してもらえた
  • 使用材料や設備仕様を確認できた
  • 工事範囲を図面・仕様書などで確認できた
  • 撤去・処分・復旧費用の扱いが分かった
  • 別途工事が明確になった
  • 追加費用が発生する条件を確認できた
  • 見積書の不明点について具体的な回答があった
  • 重要な説明を書面やメールで残せた

すべての項目が必ず必要というわけではありませんが、該当する内容が不明なままなら契約を急ぐ必要はありません。

特に注意したいのは「内訳がないこと」よりも「質問しても答えが返ってこないこと」です。

金額が安いという理由だけで判断せず、契約前の説明や対応も比較材料にしてください。

内訳のない見積書を受け取ったとき、どこに相談すればいい?

見積書の内容について業者とのやり取りで解決できない場合は、第三者の相談窓口を利用する方法もあります。

住まいるダイヤル

住宅リフォームの見積書について、専門家によるチェックを受けられる制度があります。対象となる相談や利用条件は、事前に公式サイトで確認してください。

住まいるダイヤル公式サイト

消費生活センター

契約を急かされている、説明と契約内容が違う、追加費用についてトラブルになっているなど、消費者契約上の問題がある場合は、消費生活センターへの相談も検討できます。

消費者ホットラインは「188」です。

すでに契約している場合は、見積書・契約書・メール・追加工事の記録などを保管しておきましょう。

よくある質問

Q. リフォームの見積書が一式だけなのは普通ですか?

一式表記が用いられること自体はあります。ただし、工事範囲が分からないまま契約することは避けたいところです。見積書とは別に仕様書や施工範囲の説明資料があるか確認しましょう。

Q. 見積書の内訳を出さない業者は違法ですか?

一式表記だけを理由に違法とは断定できません。建設業法では、材料費等を記載した見積書の作成・交付に関する規定がありますが、個別の違法性は取引の内容や交付状況などによって判断されます。

Q. 内訳をお願いすると業者に嫌がられませんか?

適切な工事内容を確認するための質問であれば、契約前に行うことが重要です。値引きを要求するのではなく、工事の範囲や仕様を理解するための確認だと伝えるとよいでしょう。

Q. 諸経費が一式なのも問題ですか?

諸経費が一式と記載されていることだけで、不適切とは限りません。どのような費用が含まれるか、ほかの項目と重複していないかを確認することが重要です。

Q. 内訳を出してもらえなかったら契約を断ってよいですか?

まだ契約前であれば、説明が十分でないことを理由に依頼先を再検討する選択肢があります。ただし、すでに申込みや契約をしている場合は、契約条件やキャンセル規定などの確認が必要です。

まとめ:内訳を出してくれないときは、契約より先に工事内容の確認を

リフォームや改修工事の見積書に「一式」と記載されていても、それだけで問題があるとは限りません。

しかし、施工範囲や費用の内訳が分からず、説明を求めても回答が得られない場合は注意が必要です。

まずは次の順番で対応してください。

  1. 一式に含まれる工事の範囲を確認する
  2. 内訳書や仕様書など、内容が分かる資料を依頼する
  3. 不明点が解消できなければ、契約を保留して他社と比較する

建築工事の見積書は、安い金額を選ぶためだけの資料ではありません。

契約する工事内容を発注者と施工会社の双方が理解し、認識をそろえるための大切な資料です。

「いくらかかるのか」だけでなく、「その金額で何をしてもらえるのか」を確認しましょう。

それが、追加費用や工事範囲のトラブルを防ぐ第一歩です。

参考資料

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

mashiのアバター mashi 一級建築士・宅建士・賃貸不動産経営管理士|施工管理・設計監理・発注者側PMの実務経験を持つ、建築・不動産の実務家

一級建築士・宅建士・賃貸不動産経営管理士。施工管理、設計監理、発注者側のプロジェクトマネジメントに携わってきました。建築・不動産の実務で必要になる資料の見方、確認の順番、関係者への質問を、経験と一次情報をもとに解説します。

コンストラクションマネジメント、新規投資物件の取得検討、保有不動産の処分検討にも携わってきました。個別案件は条件によって異なるため、契約・設計・投資の判断では、原資料と専門家への確認を優先してください。編集方針:https://mashi0-1.com/editorial-policy/

コメント

コメントする

目次
