この記事はこんな人に向けて書いています

  • 職業・立場:法人企業の新規事業担当者、または数億円規模の投資を検討している不動産・再エネ投資家
  • 悩み・状況:太陽光発電に代わる脱炭素・再エネ投資として「高圧の系統用蓄電池」を検討しているが、制度が複雑で接続待ちも発生していると聞き、参入すべきか迷っている
  • 達成したいこと:高圧系統用蓄電池の事業モデル(長期脱炭素電源オークション等)、先行地域の状況、そして今の市場環境における参入のメリット・デメリットを正確に把握したい

「太陽光発電の次は蓄電池だ」と言われて久しいですが、中でも数億円〜数十億円規模の投資となる「高圧・特別高圧の系統用蓄電池事業」が、現在かつてないほどの熱狂を見せています。

2024年度の接続検討申し込み数は前年比の約6倍に激増し、全国の送配電網で「接続枠の争奪戦」が繰り広げられています。特に九州や四国など、太陽光発電の出力制御(発電ストップ)が頻発しているエリアで先行して始まりましたが、現在では関東地方でも本格的な開発競争がスタートしています。

しかし、この事業は単なる「高利回り投資」ではありません。国の脱炭素政策を支える社会インフラとしての側面が強く、制度設計も極めて複雑です。今回は、一級建築士・宅建士の視点から、高圧系統用蓄電池事業の概要、メリット・デメリット、そして「今から参入するとどうなるのか?」というリアルな現状を解説します。

目次

1. 高圧系統用蓄電池事業とは?社会性と3つの収益モデル

高圧系統用蓄電池(メガワット級の蓄電所)とは、発電所を持たずに大型のバッテリーだけを電力会社の送配電網(系統)に直接つなぎ、電気の充放電を行う事業です。

この事業の最大の意義は「高い社会性」にあります。天候によって発電量が激しく変動する太陽光や風力エネルギーを無駄なく活用し、電力不足時には放電して大規模停電を防ぐという、日本の脱炭素社会(カーボンニュートラル)実現に不可欠なインフラなのです。

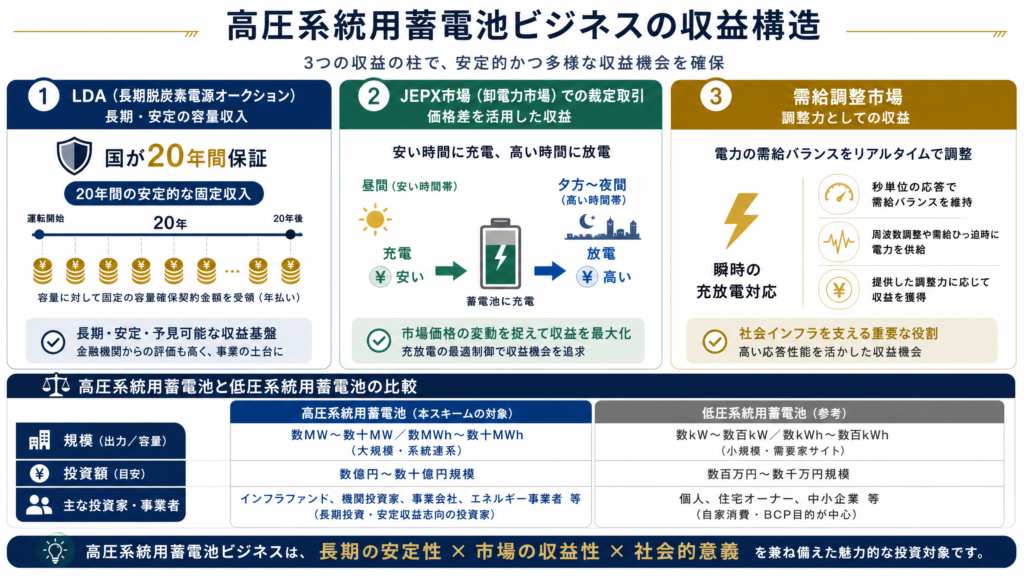

事業としての収益は、主に以下の3つの柱(レベニュー・スタッキング)で構成されます。

1-1. 長期脱炭素電源オークション(LDA)による「20年固定収入」

高圧系統用蓄電池の投資を後押ししている最大の要因が、この「長期脱炭素電源オークション(LDA)」です。これは簡単に言えば「蓄電池を建てて20年間維持してくれたら、国が建設費や固定費を20年間保証する」という制度です。
落札すれば、市場での売買損益に関わらず安定した固定収入(容量収入)が得られるため、銀行からのプロジェクトファイナンス(融資)が引きやすくなるという絶大なメリットがあります。

1-2. 卸電力市場(JEPX)でのアービトラージ(サヤ抜き)

電気が余って価格が安い時間帯(主に昼間の太陽光発電時)に充電し、電気が不足して価格が高騰する時間帯(夕方〜夜間)に放電して、その価格差で利益を得る方法です。再エネが増えれば増えるほど価格差(ボラティリティ)は大きくなるため、今後の収益拡大が期待されています。

1-3. 需給調整市場での調整力提供

電力の需要と供給のバランスが崩れそうな時に、送配電事業者からの指令を受けて数秒〜数分単位で充放電を行う市場です。この「いつでも動ける待機状態」と「実際の稼働」に対して報酬が支払われます。

2. 九州・四国の先行事例と、関東への波及

系統用蓄電池のビジネスは、エリアによって状況が大きく異なります。

2-1. なぜ九州・四国で先行したのか?

系統用蓄電池の開発は、九州エリアや四国エリアで先行して進みました。理由は明確で、これらの地域は日照条件が良く太陽光発電が急増した結果、春や秋の昼間に「電気が余りすぎる」事態(出力制御)が頻発したからです。
電気が余っている時はJEPXの市場価格が「0.01円/kWh」などタダ同然になるため、蓄電池事業者は安く電気を仕入れる絶好の環境でした。実際、福岡県筑前町などでは特別高圧の巨大な蓄電所プロジェクトが次々と着工しています。

2-2. 関東エリアでも本格化する開発競争

これまで出力制御が少なかった東京電力管内(関東エリア)でも、現在では系統用蓄電池の接続申し込みが急増しています。関東は電力の消費地として市場規模が圧倒的に大きく、JEPXでの価格差(アービトラージ)が取りやすいこと、また企業のBCP(事業継続計画)やVPP(仮想発電所)の拠点としてのニーズが高いことが理由です。

【AIを活用したエリア分析プロンプト例】
高圧蓄電池の用地を探す際、AIを使ってエリアの特性を分析すると効率的です。
「以下の条件で、系統用蓄電池事業の立地として有望な都道府県を3つ挙げ、それぞれの理由(出力制御の頻度、JEPXの価格差、再エネ導入ポテンシャル)を比較表でまとめてください。[条件:2026年時点、高圧連系、アービトラージ収益重視]」

3. 今から始めるとどうなる?高圧系統用蓄電池のデメリットと課題

ここまで読むと非常に魅力的な事業に見えますが、現在「今から新規で始めよう」とする事業者には、非常に高いハードルが立ちはだかっています。

3-1. 接続申し込みが殺到!運用開始は「数年先」の現実

最大のネックが「系統連系(電力網への接続)の渋滞」です。2024年度の接続検討申し込み数は約9,500件(前年比約6倍)に達し、日本の全発電設備容量の半分に相当する規模の申し込みが殺到しました。
この中には「とりあえず土地の権利だけ押さえておこう」という投機的な申し込み(空押さえ)も多く含まれており、本当に事業をやりたい事業者の審査が遅れています。今から土地を見つけて申し込んでも、実際に接続されて運用開始できるのは「数年先(早くて2〜3年後)」になる覚悟が必要です。

3-2. 規律強化:土地の権利証明と高額な保証金

この「空押さえ」を排除するため、国は2026年4月からルールを厳格化しました。接続契約時に支払う保証金が工事費負担金の「5%から10%」に倍増され、さらに「連系承諾から2ヶ月以内の土地使用権原(所有権や賃借権)の証明」が義務付けられました。
つまり、数億円の初期投資に加えて、数千万円単位のキャッシュを長期間寝かせる資金力と、確実に土地を確保する不動産開発力がなければ参入できなくなっています。

3-3. 運用実績が少なく収益予測が極めて困難

太陽光発電(FIT)は「20年間の売上」がエクセルで正確に計算できましたが、系統用蓄電池は違います。JEPXの価格は毎日変動し、需給調整市場のルールも頻繁に変わります。
また、充放電のタイミングをAIで最適化する「アグリゲーター」の運用能力によって収益が激変しますが、日本国内での長期的な運用実績データがまだ少ないため、「シミュレーション通りに儲かるか」は実際に動かしてみないと分からないという不確実性(リスク)を抱えています。

💡 【現場の裏話】一級建築士のホンネ

高圧の蓄電所開発において、不動産・建築の観点から一番怖いのは「工事費負担金」のブラックボックスです。土地を安く買えても、電力会社の変電所や鉄塔から遠かったり、系統の空き容量がなかったりすると、数億円という目玉が飛び出るような工事費負担金を請求されることがあります。
「坪単価が安いから」と飛びついた山林が、実は送電線から遠すぎて事業化不可能だった…という失敗は珍しくありません。高圧蓄電池事業は、バッテリーの性能以上に「系統に近い適地を見つける不動産開発ゲーム」の側面が非常に強いのです。

4. まとめ:高圧系統用蓄電池は「資金力と情報戦」の総力戦

高圧系統用蓄電池事業は、日本の脱炭素化を推進する上で極めて社会性の高いインフラ事業であり、LDA(長期脱炭素電源オークション)などの制度を活用すれば、長期間にわたる巨大な収益源となるポテンシャルを秘めています。

しかし一方で、以下の点に注意が必要です。

  • 接続待ちの長期化:今から動いても稼働は数年先になる
  • 制度の厳格化:土地の確実な確保と高額な保証金が必要
  • 収益の不確実性:運用実績が少なく、アグリゲーターの腕に依存する

すでに「とりあえず申し込めば儲かる」フェーズは終わり、確実な資金力、土地開発能力、そして最新の制度変更をキャッチアップする情報収集力を持った「本気の事業者」だけが生き残る市場へと変化しています。参入を検討する法人は、これらのリスクを織り込んだ緻密な事業計画が求められます。


【FAQ】よくある質問

Q. 長期脱炭素電源オークション(LDA)に落札すれば絶対に儲かりますか?

A. 絶対ではありませんが、事業の安定性は劇的に高まります。LDAで落札すると、建設費や維持費などの固定費相当額が20年間にわたって国から保証されます。ただし、オークションの競争率は高く(直近では落札率約20%)、最低容量(30MW以上)や連続稼働時間(6時間以上)など厳しい要件を満たす必要があります。

Q. 高圧と低圧の系統用蓄電池では、どちらがおすすめですか?

A. 投資家の規模と目的によります。個人投資家や中小企業であれば、初期費用が数千万円に収まり、約6坪から始められる「低圧」が現実的です。一方、数十億円規模の資金調達が可能で、LDAなどの国の制度を活用して大規模なインフラ事業を展開したい大企業やファンドであれば「高圧・特別高圧」が適しています。

よかったらシェアしてね!
