この記事はこんな人に向けて書いています
- 職業・立場:インフラファンド、大手デベロッパー、商社などの新規事業・投資部門の責任者
- 悩み・状況:脱炭素事業の一環としてメガワット級の蓄電池事業を検討しているが、「高圧」と「特別高圧」の違いや、数十億円規模の投資に対するプロジェクトファイナンスの組成に課題を感じている
- 達成したいこと:特別高圧系統用蓄電池の事業スキーム、高圧との決定的な違い、先行事例(福岡県など)の動向を把握し、自社の大型投資判断の材料にしたい
再生可能エネルギーの主力電源化に向けて、日本全国で「系統用蓄電池」の建設計画が爆発的に増加しています。中でも、数十億円〜百億円超の巨大な投資マネーが動くのが「特別高圧(特高)系統用蓄電池事業」です。
2026年5月には、福岡県筑前町で定格出力67MW(メガワット)、容量230MWhという国内最大級の特高蓄電所が着工するなど、九州・四国エリアを中心に巨大プロジェクトが次々と動き出しています。さらに、この波は電力需要の大きい関東エリアへも確実に押し寄せています。
しかし、特高事業は「高圧事業をただ大きくしたもの」ではありません。技術的ハードル、必要な土地の広さ、そして資金調達(プロジェクトファイナンス)の難易度が全く異なります。
本記事では、一級建築士の視点も交えながら、特別高圧系統用蓄電池事業の概要、高圧との違い、メリット・デメリット、そして社会インフラとしての巨大な意義を徹底解説します。
1. 特別高圧系統用蓄電池とは?高圧・低圧との決定的な違い
系統用蓄電池とは、発電設備を持たず、電力会社の送配電網に直接つないで電気の充放電を行う大型バッテリーのことです。その中で「特別高圧」とは何を意味するのでしょうか。

1-1. 電圧と契約規模の違い

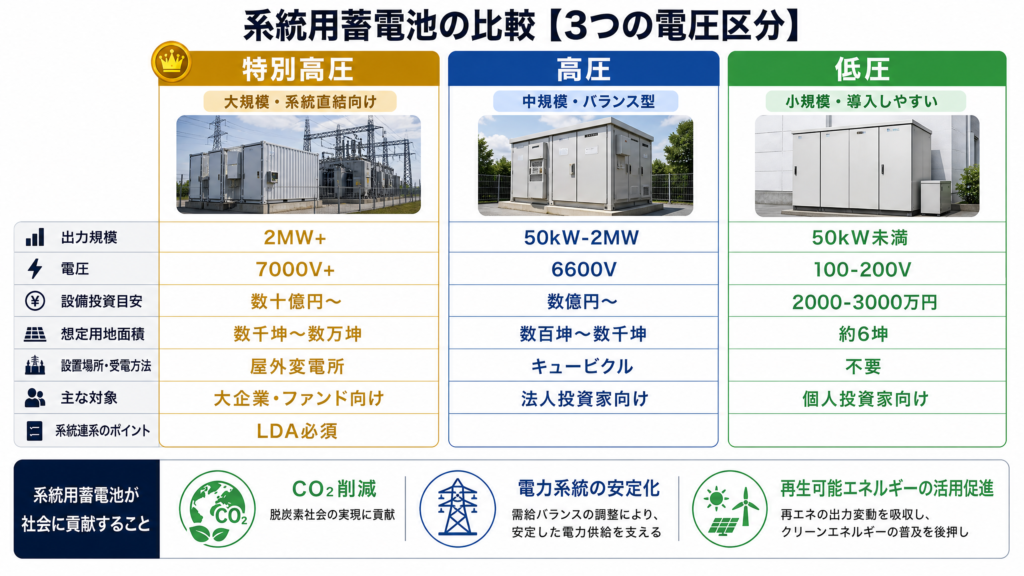

電力系統に接続する際の電圧によって、事業の規模は3つに分類されます。
- 低圧:50kW未満(2026年4月解禁)。駐車場2台分程度で始められる小規模事業。
- 高圧:50kW以上〜2,000kW(2MW)未満。6,600Vで受電。数億円規模の投資。
- 特別高圧:2,000kW(2MW)以上。7,000V超(通常は22,000Vや66,000V)で受電。数十億円〜百億円超の巨大プロジェクト。
つまり、特別高圧とは「地域の変電所レベル」の巨大な電気を直接やり取りする、まさにインフラ事業そのものです。
1-2. 受変電設備(キュービクル)の巨大化
建築・不動産的な視点で最も異なるのが「設備」です。高圧であれば、駐車場の一角に置ける「キュービクル」と呼ばれる箱型の受電設備で済みます。
しかし特別高圧になると、数万ボルトの電気を扱うため、巨大な変圧器や遮断器を設置する「屋外変電所」のような施設を自前で建設しなければなりません。変圧器からは大量の熱が放出されるため、冷却設備や厳重な安全対策、電気主任技術者の常駐(または厳格な外部委託)が必須となります。
2. なぜ数十億円を投資するのか?特高蓄電池の3つの収益モデル
これほどの巨額投資を行う理由は、脱炭素社会の実現という「高い社会性」と、それを裏付ける「国主導の収益スキーム」があるからです。
2-1. 長期脱炭素電源オークション(LDA)による20年固定収入
特別高圧事業の屋台骨となるのが「長期脱炭素電源オークション(LDA)」です。これは、脱炭素電源(蓄電池など)を新設する事業者に対し、国が建設費や維持費などの固定費を20年間にわたって保証する制度です。
数十億円の投資を回収するためには、銀行からの「プロジェクトファイナンス(事業の将来収益を担保にした融資)」が不可欠です。LDAで落札して20年間の固定収入(容量収入)を確保できれば、収益の予見性が極めて高くなり、巨額の融資を引き出すことが可能になります。
2-2. 卸電力市場(JEPX)でのアービトラージ
電気が余って安い時間帯(昼間)に充電し、足りなくて高い時間帯(夕方〜夜間)に放電してサヤを抜くモデルです。特高クラスになると、1回の充放電で動く金額が桁違いになります。再エネの導入が進むほど価格差(ボラティリティ)は広がるため、大きな収益源となります。
2-3. 需給調整市場への参加
電力系統の周波数を安定させるため、数秒単位で充放電を行う市場です。特高蓄電池の大容量・高出力を活かし、電力会社からの指令に瞬時に応えることで調整力報酬を得ます。
3. 九州・四国の先行事例と、接続殺到の現状
現在、特別高圧のプロジェクトはどのエリアで動いているのでしょうか。

3-1. 九州エリアでの巨大プロジェクト着工
太陽光発電の導入が進み、昼間の「出力制御(発電ストップ)」が頻発している九州・四国エリアは、蓄電池事業の主戦場です。
2026年5月には、福岡県筑前町で三菱地所・伊藤忠商事などが参画する定格出力67MW・容量230.1MWhの特高系統用蓄電所が着工しました。約26,000㎡(約7,800坪)の広大な敷地に102台の大型蓄電池が並ぶ、国内最大級のプロジェクトです。
3-2. 関東への波及と「接続待ち」の壁
この動きは、電力消費地である関東エリアにも波及しています。しかし、ここで大きな問題が起きています。2024年度の系統用蓄電池の接続検討申し込み数は前年比6倍の約9,500件に激増し、全国の送配電網で「接続渋滞」が発生しているのです。
特別高圧の場合、系統連系(電力網への接続)の工事だけでも数年がかりになることが多く、今から事業を計画しても、実際の稼働は2028年〜2030年以降になるケースが珍しくありません。
【AIを活用した事業計画プロンプト例】
特高プロジェクトの初期検討において、AIを使ってリスクを洗い出すプロンプトです。
「出力50MWの特別高圧系統用蓄電池事業を計画しています。プロジェクトファイナンス組成の観点から、長期脱炭素電源オークション(LDA)落札の成否が事業のIRR(内部収益率)に与える影響と、系統連系工事が2年遅延した場合のキャッシュフロー上のリスクを論理的に解説してください。」
4. 特別高圧系統用蓄電池事業のメリットとデメリット
メリット:圧倒的なスケールメリットと社会貢献
- インフラとしての社会的意義:地域の再エネを無駄なく活用し、大規模停電を防ぐという、国策に直結した事業です。ESG投資の対象として、企業価値の向上に大きく寄与します。
- プロジェクトファイナンスの活用:LDA制度などを活用することで、自己資金を抑えつつ、銀行からの巨額融資(ノンリコースローン等)を引き出して事業を拡大できます。
- スケールメリット:機器の調達コスト(kWh単価)や、アグリゲーター(運用代行者)へ支払う手数料率において、高圧・低圧よりも有利な条件を引き出しやすくなります。
デメリット(課題):不動産開発リスクと不確実性
- 適地探しの極度な難しさ:特高を受電できる送電線(鉄塔など)のすぐ近くに、数千坪〜1万坪以上の平坦な土地を見つける必要があります。
- 巨額の工事費負担金:電力会社の系統に接続するための工事費が数十億円に上ることもあり、事業採算を根底から覆すリスクがあります。
- 収益の不確実性:20年固定のLDA収入があるとはいえ、市場売買(JEPX等)の収益はアグリゲーターのAI運用能力に依存します。市場ルールも頻繁に変わるため、高度なリスク管理能力が求められます。
💡 【現場の裏話】一級建築士のホンネ
特高プロジェクトの現場では、バッテリーの性能以上に「土木・建築・法規制」が最大の障壁になります。数万坪の土地となると、農地転用、林地開発、環境アセスメント、そして近隣住民への説明会など、不動産デベロッパー顔負けの泥臭い開発業務が数年がかりで続きます。
また、巨大な変圧器や蓄電池コンテナは非常に重いため、地盤改良工事だけで数億円が飛んでいくことも。特高事業は「エネルギー事業」であると同時に、極めて難易度の高い「巨大不動産開発プロジェクト」なのです。
5. まとめ:特高蓄電池は「選ばれたプレイヤー」による総力戦
特別高圧系統用蓄電池事業は、日本のエネルギーの未来を担う極めて重要な社会インフラです。LDAによる20年固定収入や市場でのアービトラージなど、多様な収益源を持つ魅力的なビジネスモデルです。
しかし、数十億円の投資、数年がかりの系統連系待ち、そして高度な不動産開発能力と金融スキーム(プロジェクトファイナンス)の構築能力が求められるため、参入できるのは大企業、総合商社、インフラファンドなどの「選ばれたプレイヤー」に限られます。
今後、九州・四国での先行事例が稼働し始めれば、アグリゲーターの運用ノウハウも蓄積され、市場はさらに成熟していくでしょう。次世代のインフラ投資として、特別高圧蓄電池事業の動向から目が離せません。
【FAQ】よくある質問
Q. 特別高圧の系統用蓄電池事業を始めるには、どれくらいの土地が必要ですか?
A. 事業規模(MW数)によりますが、数十MWクラスの特高プロジェクトになると、蓄電池コンテナ群、巨大な特高受変電設備、管理棟、離隔距離などを確保するため、数千坪〜数万坪(1万㎡〜数万㎡)の広大な土地が必要になります。さらに、特高送電線(鉄塔など)の近くであることが必須条件となります。
Q. プロジェクトファイナンスとは何ですか?なぜ特高事業で重要なのでしょうか?
A. プロジェクトファイナンスとは、企業の信用力(コーポレートファイナンス)ではなく、その事業(プロジェクト)自体が生み出す将来のキャッシュフローを担保にして融資を受ける手法です。特高蓄電池は数十億円以上の巨額投資となるため、一企業のバランスシートだけで負債を抱えるのは困難です。長期脱炭素電源オークション(LDA)による20年固定収入があることで事業の確実性が増し、このプロジェクトファイナンスが組成しやすくなります。
